Смета на ремонт нейросетью: 6 статей расходов и где занижает

Таблица разрыва: 11 строк моего полного чек-листа сметы против того, что назвали ChatGPT и Алиса на одинаковый запрос

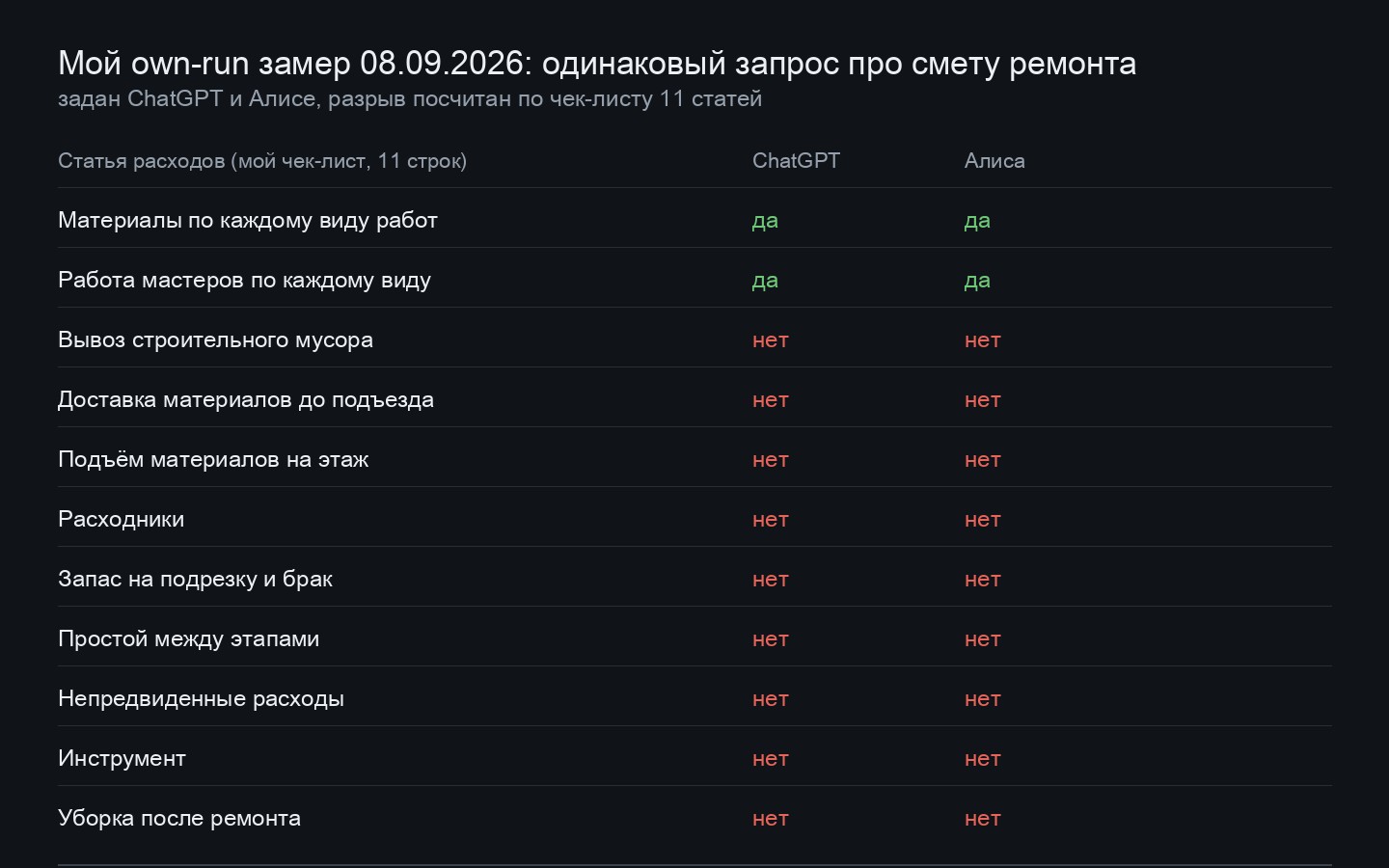

Мой own-run замер 08.09.2026: одинаковый запрос про смету ремонта кухни задан ChatGPT и Алисе. Слева мой полный чек-лист из 11 статей расходов, справа отмечено галочкой, что каждая нейросеть назвала сама. Обе не назвали 6 строк из 11: вывоз мусора, доставку, подъём на этаж, расходники, запас на подрезку и непредвиденные проценты

Я задал ChatGPT и Алисе один и тот же запрос: посчитать смету на ремонт кухни под ключ. Обе нейросети выдали аккуратный список материалов и работы, и обе ни разу не упомянули вывоз мусора, доставку, подъём на этаж, расходники, запас на подрезку и непредвиденные расходы. Из 11 строк моего рабочего чек-листа сметы каждая пропустила больше пяти

Это не значит, что нейросетям верить нельзя. Это значит, что у них есть слепая зона, и в этой статье я показываю её на цифрах, а не на словах

После расчёта нейросети сверь его с чек-листом 11 статей ниже на странице и допиши вручную то, чего не хватает: обычно это запас на подрезку 10-15 процентов от материалов отделки плюс непредвиденные 10-15 процентов от всей суммы. Эти два процента вместе поднимают итог на 20-30 процентов против первого ответа нейросети

Что я спросил и что ответили обе нейросети

Запрос был один: «Составь смету на ремонт кухни 10 квадратных метров под ключ: штукатурка стен, укладка плитки на пол, покраска потолка. Дай список статей расходов»

ChatGPT назвал семь строк: штукатурка стен, грунтовка, плитка на пол, клей для плитки, затирка швов, краска для потолка, работа маляра. Алиса назвала шесть: материалы для штукатурки, работа по штукатурке, плитка и клей, работа плиточника, краска и валики, работа маляра

Кто отвечалЧто назвалСтрок
ChatGPTштукатурка, грунтовка, плитка, клей, затирка, краска, работа маляра7
Алисаматериалы штукатурки, работа по штукатурке, плитка и клей, работа плиточника, краска, работа маляра6
Ни одна нейросетьвывоз мусора, доставка и подъём, расходники, запас на подрезку, простой, непредвиденные0

Таблица прокручивается вбок →

Что это тебе даёт: видишь на живом примере, что обе нейросети закрывают только «материалы плюс работа», а всё, что вокруг этих двух пунктов, придётся дописывать самому

Мой чек-лист: 11 статей расходов полной сметы

Чек-лист собран из практики и из того, как строит расчёт калькулятор ремонта Петровича: на 08.09.2026 у него отдельно вынесены и вывоз мусора, и опция «без подъёма», и раздел на 115 позиций расходных материалов - три из шести моих статей уже оформлены магазином как отдельные строки, не спрятаны внутри цены материала

Статья расходовЧто это значит на практике
1Материалы по каждому виду работштукатурка, плитка, краска считаются раздельно, не одной строкой «отделка»
2Работа мастеров по каждому видуотдельная строка на каждый вид работ, а не общая «работа под ключ»
3Вывоз строительного мусорау Петровича это отдельная услуга, не входит в стоимость материалов
4Доставка материалов до подъездатариф зависит от объёма и веса, считается отдельно от цены товара
5Подъём материалов на этажотдельная платная опция, если нет лифта или груз тяжёлый
6Расходникискотч, плёнка, мешки для мусора, перчатки, шпатели
7Запас на подрезку и бракобычно 10 процентов на плитку и до 15 на плинтус
8Простой между этапамидни высыхания штукатурки и клея на повременной оплате бригады
9Непредвиденные расходы10-15 процентов сверху всей сметы на неизвестное
10Инструментаренда или покупка, если часть работ делаешь сам
11Уборка после ремонтаклининг или свой день на мытьё пыли

Таблица прокручивается вбок →

Что это тебе даёт: когда видишь готовую смету от нейросети или от бригады, сверяешь её с этим списком построчно, а не гадаешь, что забыто

Статья 1. Вывоз мусора: почему это не мелочь

Демонтаж старой плитки, снятой штукатурки и старых труб оставляет мешки строительного мусора, и вывезти их самому на легковой машине почти нереально: объём и вес не те

У Петровича вывоз мусора вынесен отдельной услугой на странице «Вывоз мусора», а не спрятан внутри цены материалов. Сумма зависит от объёма контейнера и региона, и я не подставляю её как единую цифру: считай по своей заявке на этой же странице, где указывается адрес и объём мусора

Что это тебе даёт: строка «вывоз мусора» появляется в смете ДО начала работ, а не как сюрприз в середине ремонта, когда мешки уже стоят в подъезде

Статья 2. Доставка и подъём материалов на этаж

Это два разных пункта, а не один. Доставка - привезти материалы до дома. Подъём - занести их на твой этаж

У того же Петровича на странице услуг явно обозначена опция «Без подъёма» с пояснением «не поднимаем на этаж и не разгружаем, это нужно сделать самостоятельно». То есть по умолчанию подъём может не входить в доставку вообще, и его нужно заказывать отдельно, если этаж высокий, а лифта нет или он маленький

Что это тебе даёт: перед заказом мешков штукатурки и плитки проверяешь у магазина, входит ли подъём на этаж в цену доставки, а не узнаёшь об этом, когда грузчик стоит у подъезда

Статья 3. Расходники: копейки, которые складываются в тысячи

Малярный скотч, плёнка на пол и мебель, мешки для мусора, перчатки, шпатели, губки для затирки - каждая позиция стоит немного, но их набирается 10-15 наименований на один ремонт

Нейросеть в моём own-run про них не сказала ни слова: она считает крупные позиции вроде «плитка» и «клей», а расходники остаются за кадром, потому что их нет в типовом ответе про материалы для стен и пола

Что это тебе даёт: закладываешь на расходники отдельную строку сметы вместо того, чтобы удивляться мелким чекам из строительного магазина каждую неделю ремонта

Статья 4. Запас на подрезку и брак

Плитка режется под углы и под трубы, и часть материала уходит в отход. Плинтус режется на стыках. Обои режутся под рисунок. На каждом из этих материалов закладывается запас

Обычная практика - 10 процентов на плитку и линолеум, до 15 процентов на плинтус и обои с подгонкой рисунка. Без этого запаса ремонт останавливается на дозаказ одной пачки плитки, которая может ждать неделю, если партия закончилась у поставщика

Сколько запаса закладывать по материалам

  1. Плитка и линолеум 10 процентов сверх точного расчёта площади - на подрезку под углы и трубы
  2. Плинтус до 15 процентов - режется на стыках и по внутренним углам чаще, чем кажется
  3. Обои с подгонкой рисунка до 15 процентов - чем крупнее раппорт рисунка, тем больше уходит в отход

Что это тебе даёт: одна строка в смете «запас на подрезку 10-15 процентов» избавляет от паузы в ремонте на середине работ

Статья 5. Простой между этапами

Штукатурка сохнет несколько дней, финишная шпаклёвка тоже, клей под плитку - сутки минимум. Если бригада работает по дням, а не по сдельной цене за квадратный метр, дни простоя между этапами тоже оплачиваются

Это статья, которую заказчик обычно не видит вперёд: он планирует по календарю «неделя на стены, неделя на пол», а между этими неделями стоят дни ожидания высыхания, за которые бригада всё равно числится на объекте

Что это тебе даёт: сразу закладываешь простой в график и в смету, а не удивляешься, почему ремонт растянулся на две недели дольше плана

Статья 6. Непредвиденные расходы

Это отдельная строка сверху всей сметы, обычно 10-15 процентов от суммы материалов и работ. Причина простая: часть проблем видна только после вскрытия стен - кривизна больше расчётной, старая проводка, которую нужно менять, гнилые лаги под полом

Что чаще всего вскрывается уже в процессе

  • Кривизна стен больше расчётной: увеличивает расход штукатурки и клея сверх плана
  • Старая проводка: требует замены, которую не видно, пока не вскрыта стена
  • Гнилые лаги под полом: обнаруживаются только после демонтажа старого покрытия

Ни ChatGPT, ни Алиса в моём запросе не упомянули эту строку вообще, хотя это стандартная практика сметчиков: заложить процент на неизвестное, а не считать, что стройка пройдёт точно по плану

Что это тебе даёт: когда вылезает непредвиденное, у тебя уже есть заложенный резерв, а не разговор с бригадой «а откуда ещё сумма»

Разрыв в цифрах: сколько статей теряется на одном запросе

Мой полный чек-лист держит 11 строк. ChatGPT в own-run назвал 7, из которых 0 совпали со статьями 3, 5, 6, 7, 8, 9, 10, 11 моего списка. Алиса назвала 6, из которых тоже 0 совпали с этими же статьями

ИсточникНазвано статейПропущено статейДоля покрытия
Мой чек-лист11 из 110100 процентов
ChatGPT7 из 11464 процента
Алиса6 из 11555 процентов

Таблица прокручивается вбок →

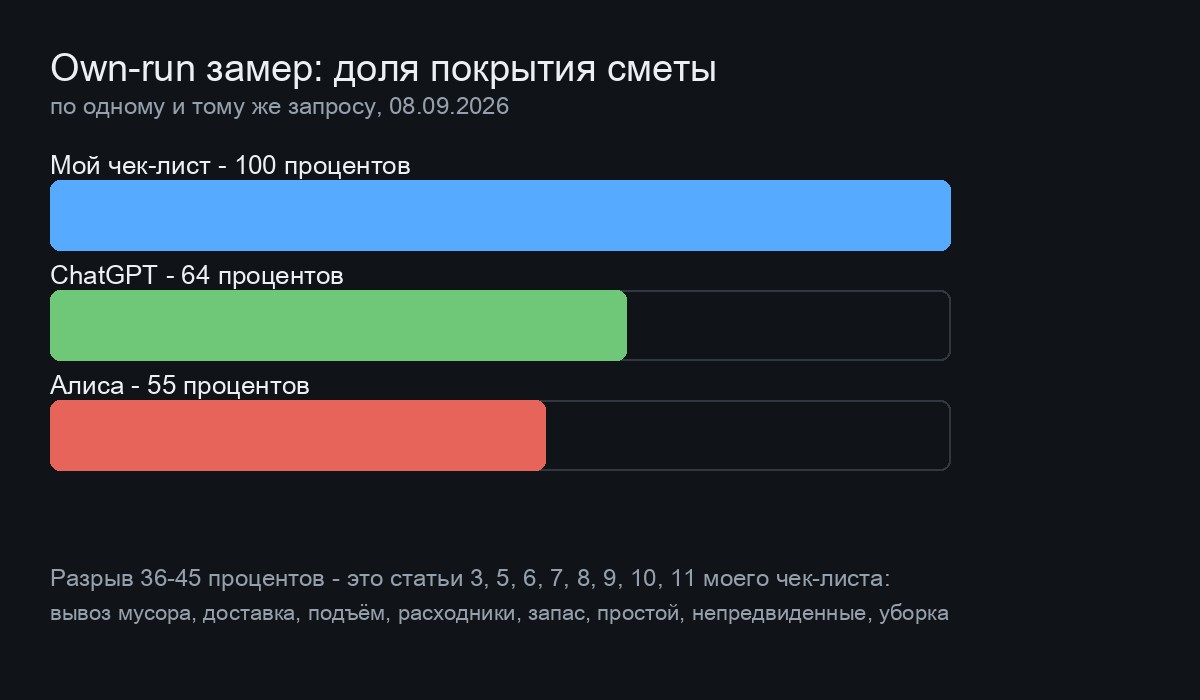

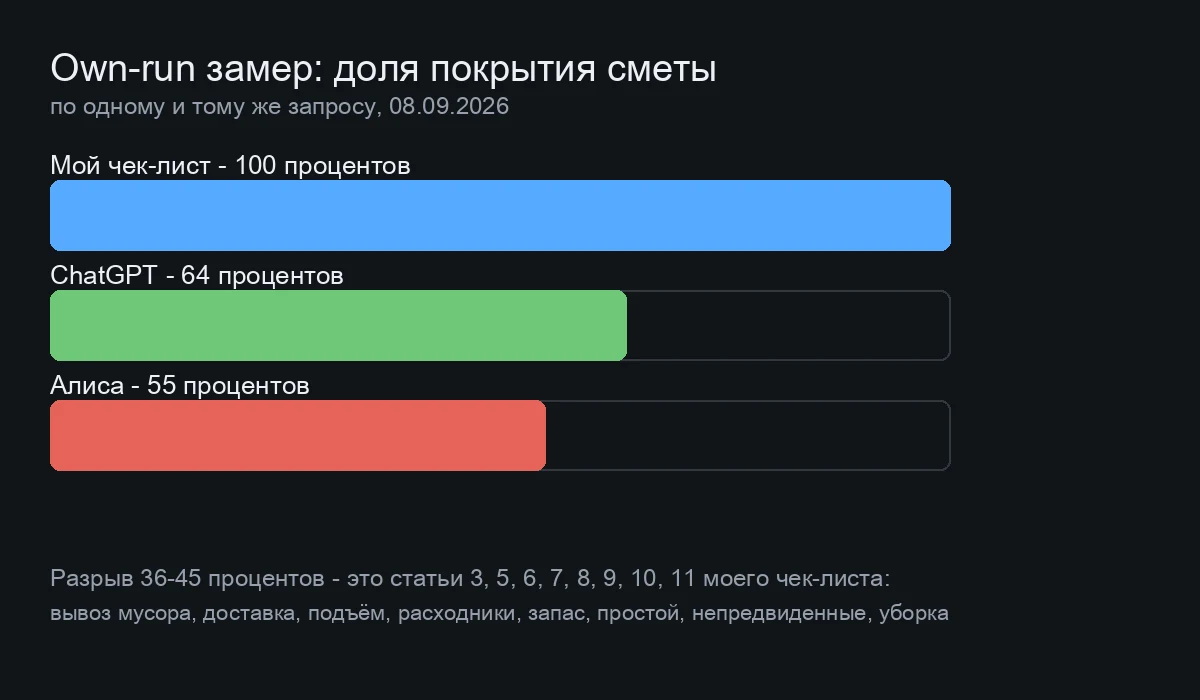

Своя диаграмма покрытия сметы: мой чек-лист 11 статей против 7 статей ChatGPT и 6 статей Алисы
Own-run замер 08.09.2026, своя отрисовка по числам из terminal-outputs/own-run-smeta-01.md. Три полосы: мой чек-лист закрывает 100 процентов, ChatGPT называет 64 процента статей расходов, Алиса называет 55 процентов на тот же самый запрос про смету ремонта кухни

Что это тебе даёт: конкретное число вместо общего ощущения «нейросеть что-то не досчитала». Own-run замер 08.09.2026 на одном и том же запросе показывает, что обе нейросети закрывают только 55-64 процента полной сметы, а остальное - твоя ручная дозаписка

Как правильно спрашивать нейросеть о смете

Разделяй вопрос на две части: объёмы и статьи расходов. Не проси готовую сумму целиком, проси структуру

Формулировка запроса решает многое. Прямой вопрос «составь смету на ремонт кухни» почти всегда даёт мой own-run результат: только материалы и работа. Более широкая формулировка - «составь список статей расходов для полной сметы ремонта: не только материалы и работа, но и логистика, расходники, запас, простои и риски» - вытягивает более широкий список, потому что модель отвечает под явно заданную рамку вопроса

Даже с расширенной формулировкой часть строк из моего чек-листа 11 статей всё равно может не появиться: модель опирается на частотный шаблон из интернета, а не на строительную практику. Итог один и тот же: нейросеть закрывает расчёт объёмов и порядок материалов, а недостающие статьи из чек-листа ты добавляешь сам

Как проверить чужую смету за пять минут

Бригада прислала одну сумму без разбивки - это первый тревожный знак. Хорошая смета всегда по строкам: работа, материал, объём, цена за единицу, сумма. Список без единиц измерения - тоже тревожный знак

Как только смета разбита на строки, сверяешь их с чек-листом 11 статей этой страницы. Если из 11 в документе есть только 5-6, значит вывоз мусора, подъём и непредвиденные придётся обсуждать отдельно, и лучше до начала работ, а не в процессе

Такая проверка меняет сам разговор с бригадой: вместо спора «дорого или нет» задаётся конкретный вопрос - какая статья из чек-листа не учтена, и бригаду просят дописать её отдельной строкой

Пример: как 6 забытых статей меняют итоговую сумму

Возьмём условный пример на публичных ценах Петровича без выдуманных итогов: сумма материалов и работы по расчёту - это база. Поверх базы стандартно добавляется: вывоз мусора отдельной строкой, доставка и подъём по тарифу магазина, расходники обычно 3-5 процентов от базы, запас на подрезку 10-15 процентов от материалов отделки, непредвиденные 10-15 процентов от всей базы

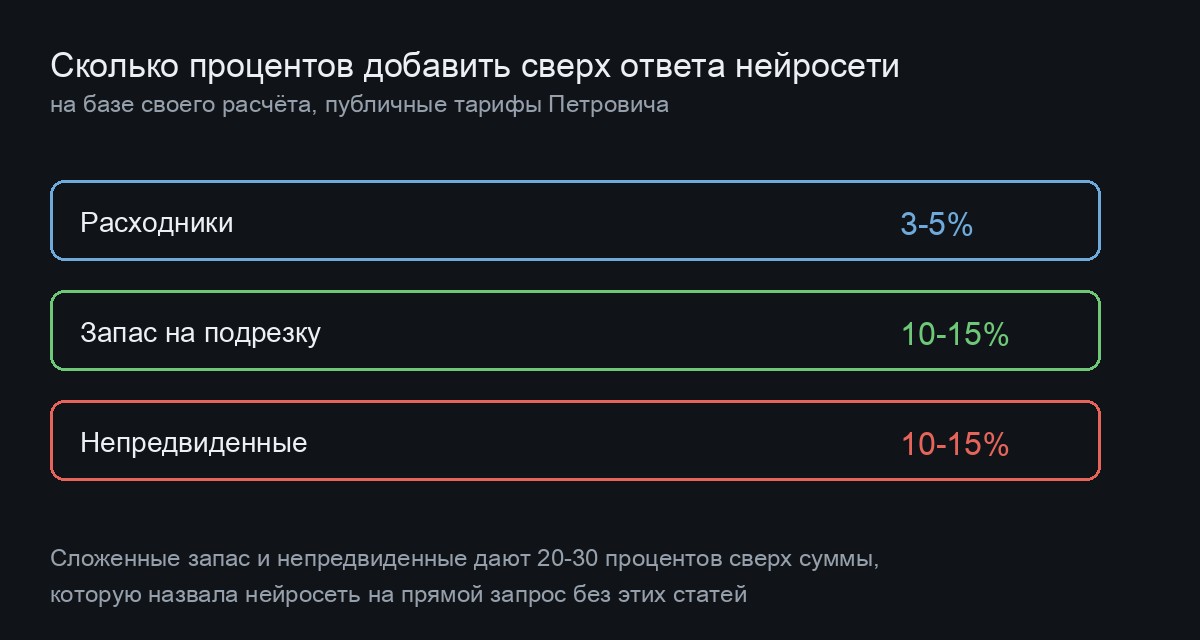

Три отдельных процента поверх ответа нейросети: расходники 3-5, запас на подрезку 10-15, непредвиденные 10-15
Своя отрисовка на публичных тарифах Петровича, 08.09.2026. Три полосы с процентами, которые складываются поверх суммы материалов и работы: расходники 3-5 процентов, запас на подрезку 10-15 процентов, непредвиденные 10-15 процентов - вместе запас и непредвиденные дают 20-30 процентов сверху

Если сложить только два последних процента (запас плюс непредвиденные), это уже 20-30 процентов сверх исходной суммы нейросети - именно эта вилка и стоит за разрывом покрытия 55-64 процента из моего own-run замера выше. Это не «нейросеть обманула», это статьи, которые она физически не считала, потому что их не было в вопросе

Что это тебе даёт: закладываешь эти проценты сразу при планировании бюджета, а не находишь недостачу через месяц ремонта

Тот же принцип «непредвиденные закладываются отдельным процентом» работает и в других сметах, не только строительных: я разбирал похожую логику применительно к запуску цифрового продукта, где своя специфика статей расходов: Сколько стоит запустить продукт на нейросетях: смета 2026

Тот же принцип «раздели объёмы и деньги на разные источники» разобран у меня подробнее применительно к самому расчёту квадратуры: [ИИ и ремонт квартиры: своя смета за вечер и 7 строк проверки](/guide-ii-remont-kvartiry/)

Нейросеть для расчёта дизайна и планировки: где заканчивается смета

Смета - это деньги и объёмы. Отдельная задача - как будет выглядеть готовая комната, и здесь работает другой инструмент

Если хочешь визуализировать результат по фото своей комнаты до расчёта сметы (иногда это меняет объём работ - другой стиль требует других материалов), у меня разобран отдельный маршрут: Нейросеть для дизайна интерьера: переделать комнату по фото. Похожим образом нейросеть строит объёмную модель по фото, если нужна не картинка, а файл под расчёт: Нейросеть делает 3D-модель из фото: 6 шагов до файла

Своя таблица сметы без готового калькулятора

Если не хочешь пользоваться готовым калькулятором магазина, таблицу расходов можно собрать нейросетью самому, с формулами и итогами по разделам

Маршрут по сборке своей таблицы с формулами разобран отдельно: Нейросеть для Excel: как получить формулу и убрать 5 ошибок и ChatGPT в Google Таблицах в 2026: 3 способа связки из России. Если удобнее калькулятор прямо на своей странице, а не таблица, у меня есть отдельный разбор сборки такого калькулятора: Калькулятор для сайта нейросетью в 2026 году: 4 шага без кода

Как проверить свои же цифры на ошибки

После того как собрал смету (готовым калькулятором или своей таблицей), стоит прогнать её через нейросеть ещё раз, но уже с другой задачей - не считать, а искать несостыковки

Это тот же приём, что применяется при разборе бухгалтерских и деловых таблиц: ИИ анализ данных: как вытащить выводы из своей таблицы. Попроси нейросеть сравнить итоговую сумму по разделам с суммой по строкам - иногда в ручной таблице закрадывается ошибка формулы, и расхождение всплывает сразу

Если решил делать ремонт частями: как не потерять контроль

Ремонт редко идёт по одному плану от начала до конца, особенно если делится на этапы по бюджету. Здесь помогает не смета, а порядок задач

Как вести список этапов и не терять из виду, что уже оплачено, а что нет, разобрано отдельно: ИИ менеджер задач: 3 команды за вечер, чтобы вести дела. Если ремонт идёт по договору с бригадой, полезно заранее прописать объём работ так, чтобы не было споров: Как составить ТЗ через ИИ: 5 разделов и 7 вопросов исполнителю

Если считаешь смету не для себя, а для отчёта

Иногда смету нужно не просто прикинуть для себя, а свести в отчёт - например, если ремонт коммерческий и деньги нужно защитить перед руководством или партнёром

Тот же принцип «раздели объёмы и деньги» и здесь работает: ИИ для отчётности: 5 шагов от сырых цифр до отчёта руководителю и Как нейросеть пишет отчёт: 3 промпта и своя команда. Если отчёт готовится по таблице Excel, а не по документу, смотри: ИИ для таблиц Excel: 4 шага и 3 числа против кривой цифры. Если готовый документ нужно собрать за один присест и сразу в файл, у меня есть отдельный разбор: Касса под PDF-гайд за сессию: 311 страниц и 17 касаний

Как договориться с бригадой по смете без спора о цене

Когда смета собрана по 11 статьям, разговор с бригадой сдвигается с «дорого или нет» на «что именно входит». Это меняет саму переговорную позицию

Спроси бригаду прямо: «Вывоз мусора у вас включён отдельной строкой?», «Подъём материалов на этаж входит в вашу доставку или в мою?», «Заложен ли у вас процент на непредвиденные?». Три вопроса, и сразу видно, насколько смета бригады полная

Если бригада отвечает уклончиво или добавляет «это уже потом обсудим» - это сигнал, что в середине ремонта появится доплата именно по одной из этих 6 статей

Что это тебе даёт: разговор идёт предметно, по строкам, а не по общему ощущению «нормальная цена или нет»

Похожий приём проверки чужого расчёта на «правда ли всё учтено» пригождается и вне ремонта: если ведёшь регулярные встречи по бюджету проекта, полезно держать под рукой шаблон проверки повестки: ПЛАНЁРКА: шаблон планёрки месяца и совет директоров в Claude. И ещё один урок из другой области про то, что нейросети иногда выдают уверенный, но неполный ответ: Claude и ChatGPT притворялись людьми: 19 случаев из отчёта AISI

Когда смета от нейросети вообще не нужна

Если ремонт косметический (переклеить обои в одной комнате, покрасить потолок), полная смета из 11 статей - избыточная работа. Три статьи из шести (запас на подрезку, расходники, простой) всё равно закладывать стоит, а вывоз мусора и подъём материалов на небольшой объём часто можно сделать своими руками без заказа услуги

Что это тебе даёт: не тратишь вечер на детальный расчёт там, где хватает одной прикидочной суммы плюс 15 процентов запаса

Если непонятно в целом, что вообще умеет нейросеть и зачем её звать в бытовую задачу вроде ремонта, у меня есть отдельный разбор без формул: [Что такое нейросеть: без формул и практикум 15 минут](/guide-chto-takoe-neyroset/)

Смета - только один процесс, где нейросеть считает объёмы за тебя

Ремонт - не единственная область, где нейросеть берёт на себя рутинный расчёт, а человек проверяет результат. Тот же принцип «раздели работу и проверку» применим в бизнесе

Как выбрать, какой процесс автоматизировать первым, если их несколько, разобрано отдельно: Автоматизация бизнеса: считаем 5 процессов и берём первый. Если задача не про процессы, а про цепочку заявок и деньги, смотри: Автоматизация продаж: 3 звена цепочки, которая не теряет заявки. А если хочешь запустить одну конкретную рутину прямо сегодня вечером, у меня есть маршрут: Как запустить ИИ-автоматизацию рутины: 3 площадки за один вечер

Если нанимаешь бригаду или подрядчика и хочешь заранее проверить компанию, полезен отдельный разбор: Проверка контрагента по ИНН: свой помощник и 5 флагов внимания

Источники

Own-run замер собран 08.09.2026 прямым диалогом с ChatGPT и Алисой, ответы зафиксированы дословно, разрыв посчитан по своему чек-листу 11 статей

  • ChatGPT: ответ на запрос «Составь смету на ремонт кухни 10 квадратных метров под ключ» - 7 из 11 статей расходов, own-run замер 08.09.2026
  • Алиса AI, бесплатный чат Яндекса: ответ на тот же запрос - 6 из 11 статей расходов, own-run замер 08.09.2026, alice.yandex.ru
  • Услуга «Вывоз мусора» вынесена отдельным пунктом от материалов - petrovich.ru/services/garbage-removal
  • Опция «Без подъёма» на странице доставки: «не поднимаем на этаж и не разгружаем, это нужно сделать самостоятельно» - калькулятор ремонта petrovich.ru/kalkulyator-remonta
  • Раздел «Строительные расходные материалы», 115 позиций отдельным каталогом от основных материалов отделки - petrovich.ru
  • Собственный разбор объёмов и живых цен по своей квартире: ИИ и ремонт квартиры: своя смета за вечер и 7 строк проверки, кадры сняты 29.08.2026

Памятка: 11 статей расходов полной сметы ремонта

Пройди по ним с любой сметой - своей, от бригады или от нейросети

Сохрани себе

  • Материалы по каждому виду работ считаются раздельно, не одной строкой
  • Работа мастеров - отдельная строка на каждый вид, не общая «под ключ»
  • Вывоз строительного мусора учтён отдельной услугой, не спрятан в цене материалов
  • Доставка материалов до дома посчитана отдельно от подъёма на этаж
  • Подъём на этаж - отдельная опция, если нет лифта или груз тяжёлый
  • Расходники (скотч, плёнка, мешки, перчатки) заложены отдельной строкой
  • Запас на подрезку и брак - 10 процентов на плитку, до 15 на плинтус
  • Простой между этапами учтён, если бригада на повременной оплате
  • Непредвиденные расходы заложены отдельно, 10-15 процентов от базы
  • Инструмент учтён, если часть работ делаешь сам
  • Уборка после ремонта - время или отдельная статья на клининг

Что дальше

После трёх дней остаётся собранная штука, а не конспект

Из Лагеря люди уносят не заметки, а работающую вещь под свою задачу: таблицу, чек-лист, маленький сервис. Такую, которая работает и завтра, когда вдохновение кончилось

Бесплатно, начать можно сегодня, ждать даты не нужно

Забрать путёвку в ИИ-Лагерь

Заявка в закрытый канал, одобряю сразу. Бот сам напишет первым и покажет, как забрать три дня Лагеря. Бесплатно

Частые вопросы

Какая нейросеть лучше считает смету ремонта?

По моему own-run замеру ни ChatGPT, ни Алиса не считают смету полностью - обе называют только материалы и работу, пропуская 5-6 статей расходов из 11. Обе хорошо справляются со структурой запроса, если попросить именно статьи расходов, а не готовую сумму. Похожий замер живых русскоязычных сервисов я делал и для другой задачи, не только для сметы: Нейросеть на русском: из 14 сервисов ответили 2, обе российские

Можно ли доверять сумме, которую назвала нейросеть?

Сумме - нет, структуре - да. Цены на материалы и работу нейросеть берёт из чужих статей в интернете, и они устаревают быстрее, чем обновляется модель. Живую цену бери в калькуляторе строительного магазина, а у нейросети - список статей и порядок работ. Отдельно я разбирал, как ИИ хорошо считает геометрию и плохо угадывает деньги: ИИ и ремонт квартиры: своя смета за вечер и 7 строк проверки

Почему нейросеть не называет вывоз мусора и подъём материалов сама?

Потому что она отвечает по частотному шаблону сметы из интернета, где типовая смета - это «материалы плюс работа». Логистические и организационные статьи (вывоз, доставка, подъём, простой) реже встречаются в текстах, на которых она обучена применительно к запросу «составь смету», хотя они у любого крупного магазина вроде Петровича вынесены отдельными платными услугами

Сколько процентов закладывать на непредвиденные расходы в смете ремонта?

Стандартная практика - 10-15 процентов от суммы материалов и работы. Чем старше дом и чем меньше видно за стенами до демонтажа, тем ближе к верхней границе. Это отдельная строка сверх базовой сметы, а не часть запаса на подрезку материалов - две разные статьи с разным назначением

Как быстро проверить, полная ли смета от бригады?

Сверь её с чек-листом 11 статей этой страницы: материалы, работа, вывоз мусора, доставка, подъём, расходники, запас на подрезку, простой, непредвиденные, инструмент, уборка. Если из 11 в документе только 5-6, задавай вопрос по недостающим строкам до начала работ, а не после. Похожий принцип разбора чужого документа по чек-листу применим и к деловым бумагам: Нейросеть для документов: 6 шагов от файла до подписи

Нужно ли считать смету нейросетью, если ремонт делает бригада под ключ?

Да, даже если платишь за готовое решение. Своя прикидка по 11 статьям - это инструмент проверки чужого счёта, а не замена работы бригады. Пять минут на свою смету экономят разговор о доплате в середине ремонта, когда позиции для торга уже нет

Сколько стоит посчитать смету ремонта через нейросеть?

Нисколько. ChatGPT и Алиса AI бесплатны для базового использования, калькулятор строительного магазина считает без регистрации. Платить придётся только за сам ремонт. Похожая подборка бесплатных инструментов без карты собрана у меня отдельно, шире одной задачи: 10 опенсорс-инструментов вместо платных ИИ-подписок
